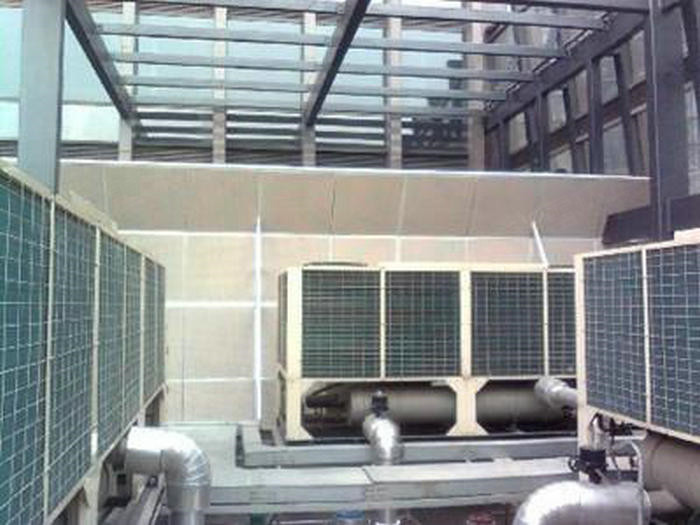

空调机房噪音来源包括机组运行时发出的噪音、风机运转的噪音以及机械震动通过地面再辐射形成的噪音等。降噪的最根本的办法是从声源着手,从降低对周围环境的噪声污染角度出发,采用一些常规的降低噪声的技术,如隔声、吸声、隔振等办法。本工程未涉及到对机组设备本身的降噪处理,因此,本施工工艺仅着眼于机房内墙壁的吸音隔音处理。 工程主要由七个步骤构成:墙面找平,沥青防潮,龙骨的安装,吸音玻璃棉的铺装,玻璃丝布的铺装,面层铝板网的安装,铝合金压条的安装。
一、墙面找平
墙面找平的目的一是方便防潮层及隔音层的施工,二是增强墙壁的隔音效果。墙面找平采用1:3的水泥砂浆,抹灰厚度1.5-2cm。待抹灰墙面完全干燥后扫除墙面易脱落的水泥砂浆残渣。 找平后的墙面平整度误差范围控制在10mm以内,即最凸出点与最凹进点相差不能超过10mm。
二、沥青防潮
对墙面进行沥青防潮可以保持墙体干燥并能够防止冷凝水对吸音材料吸音性能的影响。防潮沥青一般采用10号或30号石油沥青加入特定的溶剂制成,在找平层干燥后施工,施工方法可用喷涂或涂刷,要求薄而均匀,不得有空白、麻点或气泡。沥青防潮层涂刷后一定要充分晾置干燥,沥青防潮层的涂刷厚度应控制在2mm以内,施工墙面要100%被沥青覆盖,沥青层干燥程度以不粘手为标准。
三、龙骨的安装
龙骨是用来固定吸音材料的,材质为轻钢龙骨。轻钢龙骨由膨胀螺栓固定于墙面,纵向安装,膨胀螺栓的间隔不小于80 cm,轻钢龙骨的安装间距不低于60cm。安装完成后的轻钢龙骨承重强度不小于100kg。轻钢龙骨安装后的平整度误差控制在5mm范围内,即最高处与最低处相差不能超过5mm。
四、吸音玻璃棉的铺装
轻钢龙骨安装完毕后,将吸音玻璃棉切割成与轻钢龙骨安装间距相同宽度的板块,镶嵌于轻钢龙骨之间,两个吸音玻璃棉板块之间的接缝要拼实挤严。
五、玻璃丝布的铺装
玻璃丝布的主要作用是防止吸音玻璃棉纤维外漏,辅助作用是平整、固定吸音玻璃棉。采用的玻璃丝布目数不应低于12目。施工时,将玻璃丝布在吸音玻璃棉表面抻平绷紧,使玻璃丝纤维束呈正经纬状。玻璃丝布表面不出现褶皱现象平整度误差5mm。
六、面层铝板网的安装
面层铝板网采用鱼鳞花型冲孔铝板网,网孔密度为5×10,铝板厚度为0.7mm。面层铝板网的主要作用是固定吸音玻璃棉及玻璃丝布,辅助作用是装饰吸音墙面。铝板网平铺于吸音玻璃棉及玻璃丝布的表面,接缝处由铝合金压条覆盖。铝板网安装时鱼鳞花朝外,开孔向下以防止灰尘落入吸音材料。铝板网的平整度误差控制在5mm。
七、铝合金压条的安装
铝合金压条采用规格为38mm宽,内侧带两道加强筋,表面为仿红铜色钛合金涂层。其主要作用是配合轻钢龙骨对整个吸音墙面起到固定作用,辅助作用是对墙面起到一定的装饰作用。铝合金压条的采用纵横状安装,纵向间距为600mm,横向间距为1200mm,用拉铆钉固定于轻钢龙骨上,拉铆钉的密度不低于6个/m2。铝合金压条安装水平误差不超过3mm,纵向误差不超过3mm,平整度误差不超过5mm。
